Réhabilitation d’un forage d’eau potable impacté par la crue d’un cours d’eau
Les besoins clients
Contexte : turbidité critique après crue
L’augmentation notable de la turbidité de l’eau a rendu cette dernière impropre à la consommation et a imposé l’arrêt du captage. La rupture d’alimentation ayant impacté 3 Unités de Distribution (3 700 habitants), pour assurer la continuité de la distribution d’eau potable, une interconnexion d’urgence a été mise en place par l’exploitant via une autre ressource du Syndicat (Rhône).
Diagnostic et expertise hydrogéologique :
imaGeau a été sollicitée en urgence pour réaliser un premier diagnostic approfondi de l’ouvrage. Une inspection vidéo a révélé plusieurs problématiques :
– des intrusions racinaire aux jointures des tubages pleins lié à un défaut de soudures et à l’absence de cimentation de tête réglementaire ;
– des perforations au niveau des crépines, pouvant importer du massif filtrant et du sable ;
– une insuffisance de la filtration du massif ;
– la vulnérabilité de la tête de puits.
De plus, la mise en lumière de l’affouillement des berges et les modifications du lit de la rivière causés par les crues, ont permis au Syndicat d’entamer des discussion avec le Syndicat Mixte d’Eygues en Aygues (mission GEMAPI) et réaliser des travaux de réaménagement de berges.
Mission
- Diagnostiquer en urgence l’état de l’ouvrage
- Identifier les causes de la dégradation
- Préconiser des solutions concrètes et rapides
- Accompagner la maîtrise d’ouvrage sur toute la phase de réhabilitation
La solution imaGeau
Chantier de réhabilitation
Suite aux recommandations, le Syndicat a souhaité réaliser la réhabilitation complète de l’ouvrage de captage.
Notre intervention s’est organisée en trois phases clés :
- Encadrement technique du chantier, suivi des travaux et comptes-rendus, en lien étroit avec le RAO et Forapulse
- Préconisations techniques immédiates,
- Contrôle caméra de réception et test de productivité
Nous avons assuré un suivi régulier du chantier jusqu’au retour à une situation opérationnelle normale, dans un contexte hydrogéologique particulièrement complexe.
Méthodologie de réhabilitation
Sous la maîtrise d’œuvre d’imaGeau, les travaux de réhabilitation ont été réalisés en collaboration avec les partenaires Forapulse, GoldInox et Ventoux Aspiration, selon les étapes suivantes :
- Nettoyage du forage : brossage des parois internes et utilisation de la technique d’air-lift à double colonne pour éliminer les dépôts accumulés (graviers, sables et végétaux).
- Rechemisage de l’ouvrage : insertion d’un nouveau tubage en acier inoxydable de DN400 mm, équipé de crépines à fils enroulés de type Johnson Screens. Le linéaire total été de 19,5 m et les soudures réalisées à l’avancement.
- Remplissage de l’annulaire 500/400 mm : mise en place d’un massif filtrant composé de billes de verre sodo-calciques, fourni par DPMF, avec installation d’un bouchon d’argile gonflante pour assurer l’étanchéité.
- Curage et purge de l’annulaire 1000/500 mm : réalisation d’un curage jusqu’à une profondeur de 4 mètres (2,3 m³ de graviers retirés) à l’aide d’un camion aspirateur.
- Bouchon d’argile dans l’annulaire 1000/500 mm : installation d’un bouchon d’argile d’une épaisseur de 1 mètre pour prévenir les infiltrations indésirables.
- Cimentation finale : injection de 3,5 m³ de coulis de remplissage pour sceller les annulaires 1000/500 et 500/400 mm, avec étanchéification de la base de l’avant-puits sur une épaisseur de 15 cm.
L’ensemble des travaux a été réalisé dans un délai de 10 jours, conformément au cahier des charges et aux délais impartis.
Résultats
À l’issue des travaux, une inspection vidéo finale a confirmé la qualité de la réhabilitation.
Le forage a été rééquipé d’une pompe immergée par l’exploitant SAUR. Des tests de productivité (pompages par paliers et de longue durée) et des contrôles qualité (analyse RP) ont été réalisés à la suite.
La qualité d’eau étant revenue à la normale et suite à la validation de l’Agence Régionale de Santé, l’ouvrage est désormais prêt à être remis en service, assurant une exploitation efficace et sécurisée pour un débit 120 m³/h.
Outils et collaboration
Le suivi a été réalisé en partenariat avec l’entreprise Forapulse.
Le projet a bénéficié d’une forte coordination entre les parties prenantes :
➡️ le RAO et son délégataire SAUR, très engagés sur la sécurisation de l’eau potable
➡️ les entreprises intervenantes sur site (Goldinox, Ventoux Aspiration)
➡️ notre équipe d’hydrogéologues, mobilisée à chaque étape
Ce que ce projet illustre concernant imaGeau
Acteurs du projet
Marjorie Bertrand, Responsable du développement France
Rendre visibles et compréhensibles les eaux souterraines pour tous les usagers. Parce que chaque goutte compte, nous nous devons de les préserver pour les générations futures.
J’analyse chaque territoire en détail et prodigue des conseils adaptés sur l’exploitation des eaux souterraines (recherche de nouvelles ressources, entretien des captages, qualité des eaux brutes).
Syndicat de l’eau potable Rhône Aygues Ouvèze, 40 communes, 75618 habitants, 4 ressources.
Agence régionale de santé Provence-Alpes-Côte d’Azur
Forapulse, Entreprise spécialisée dans la pathologie des forages d’eau en France.
Ventoux Aspiration, Entreprise spécialisée dans les travaux par aspirations.
Goldinox, Artisan soudeur
Vos forages ont été impactés par des inondations ? Un seul échange peut tout changer !
Le projet en images

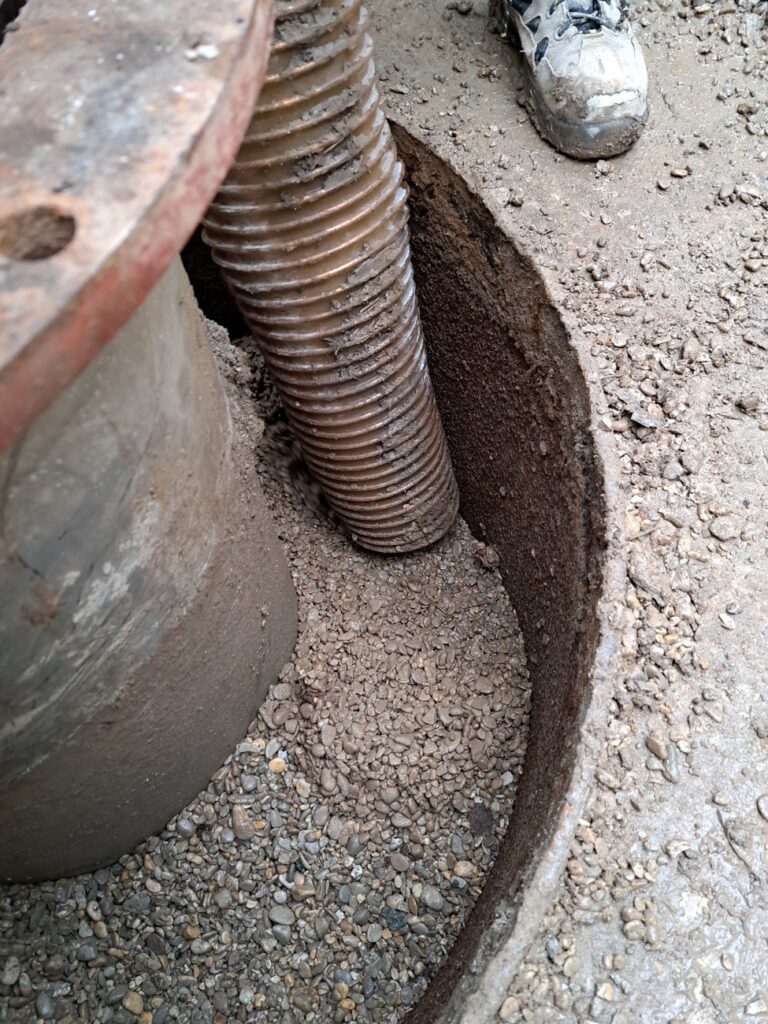

Aspiration gravier annulaire DN1000

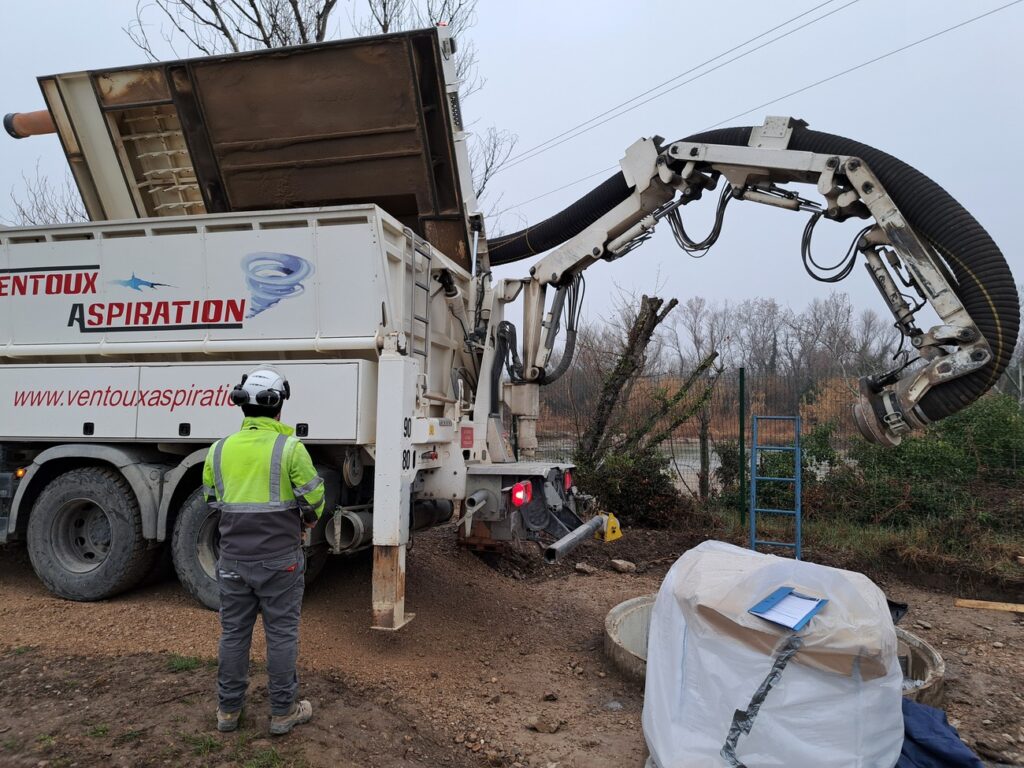

Aspiratrice excavatrice (besoin spécifique)

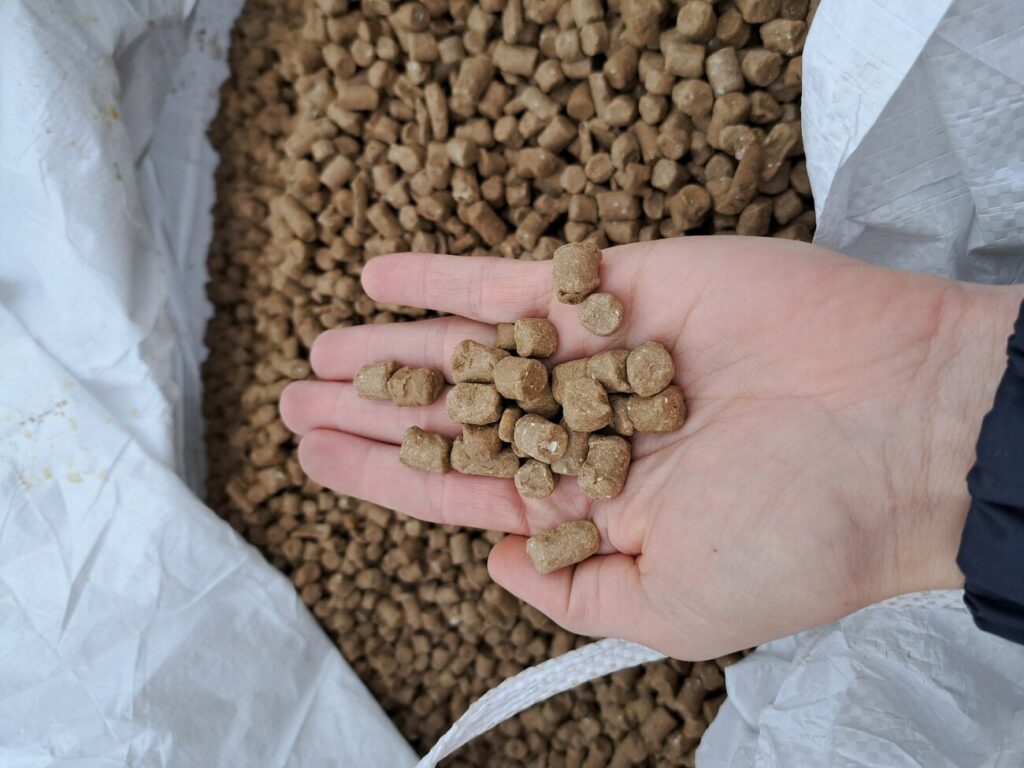

Bille d'argile (bouchon d'étanchéité)

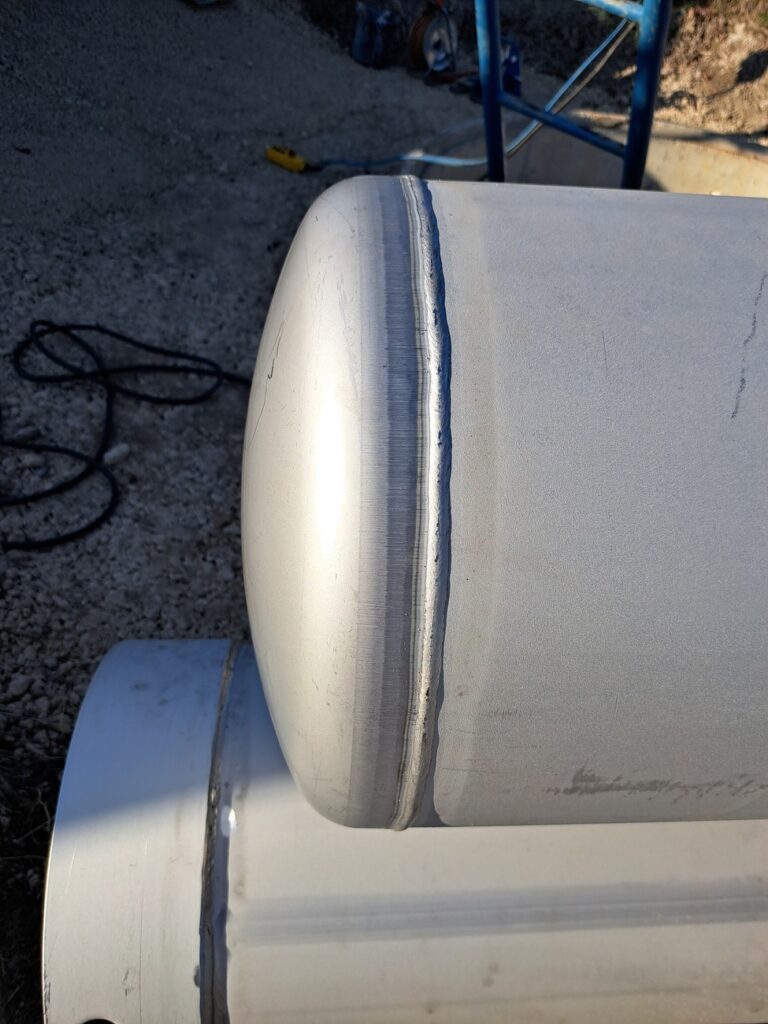

Bouchon de fond bombé

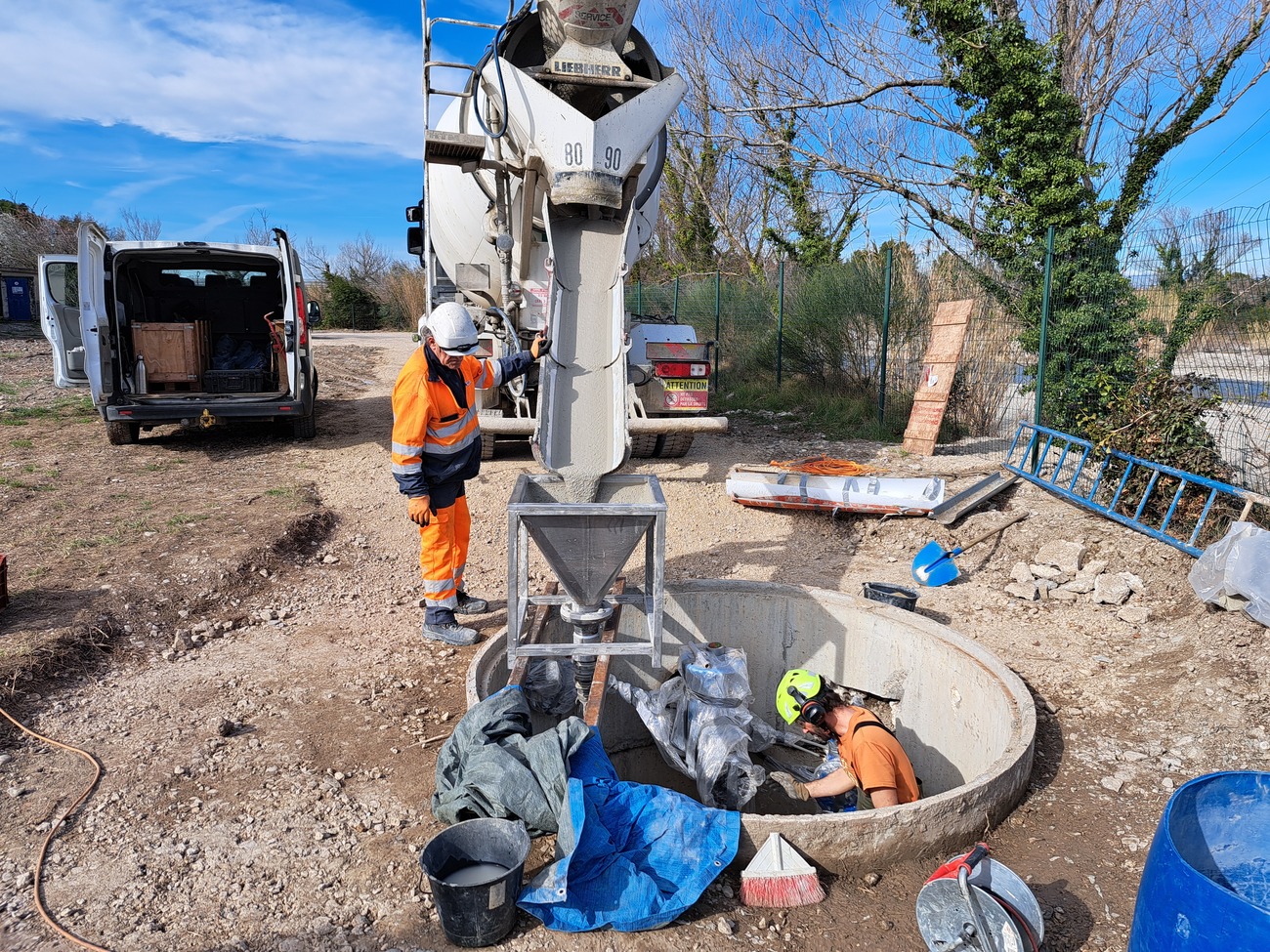

Cimentation

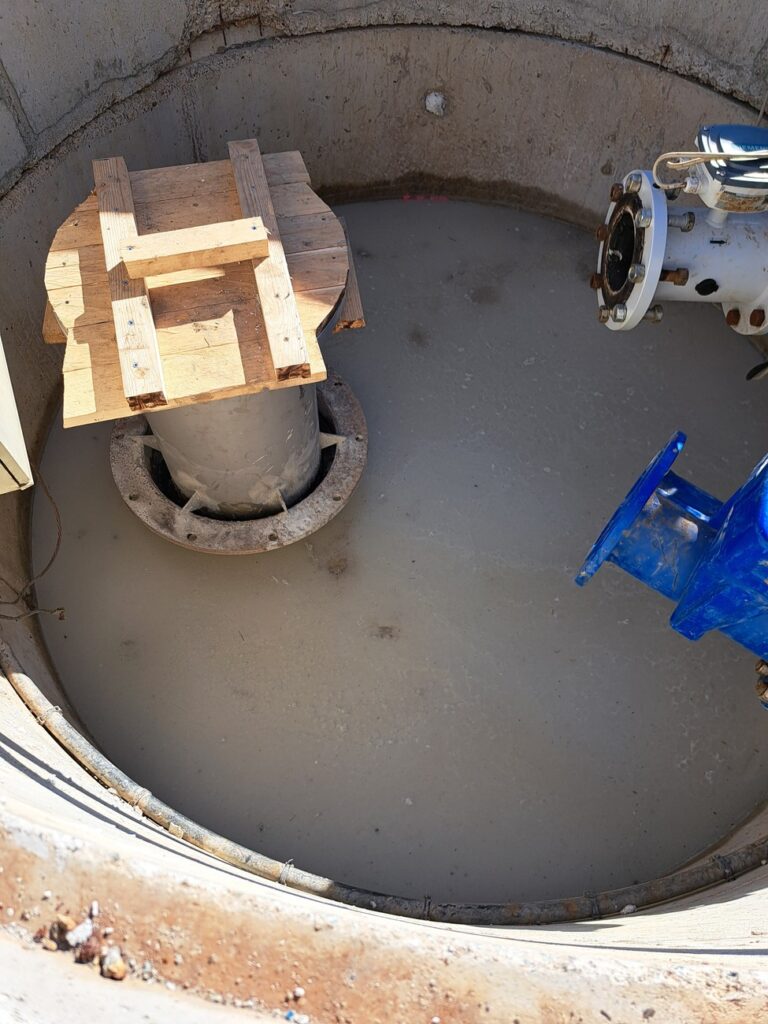

Dalle de fond cimentée

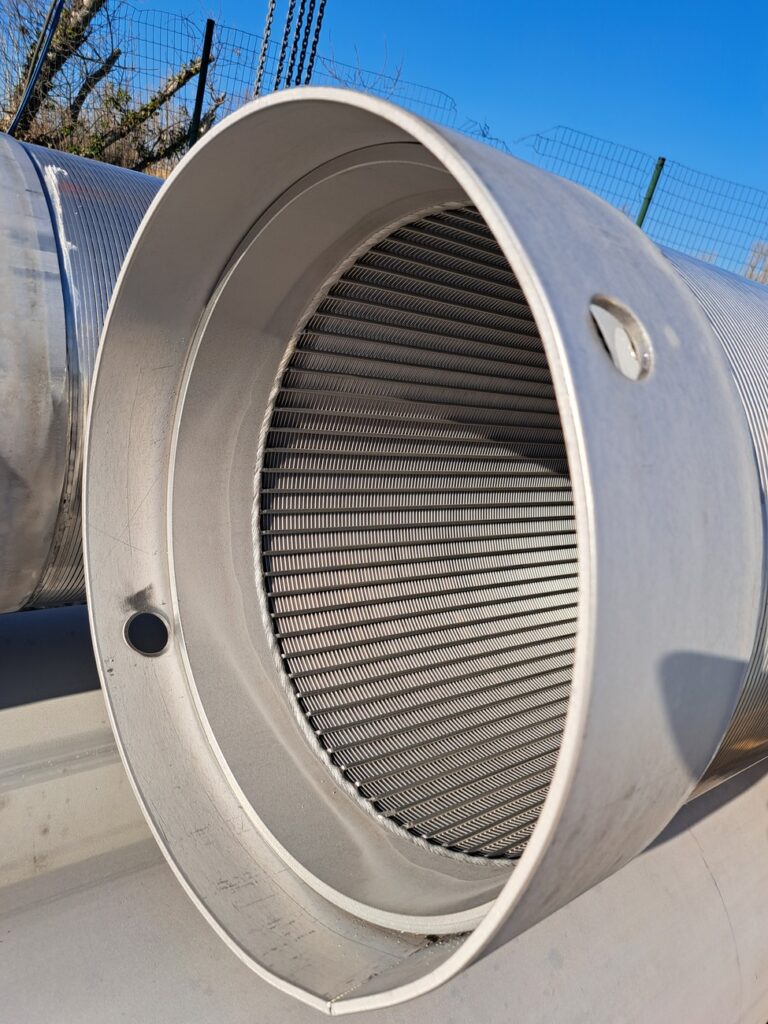

Manchon avec trou de manutention

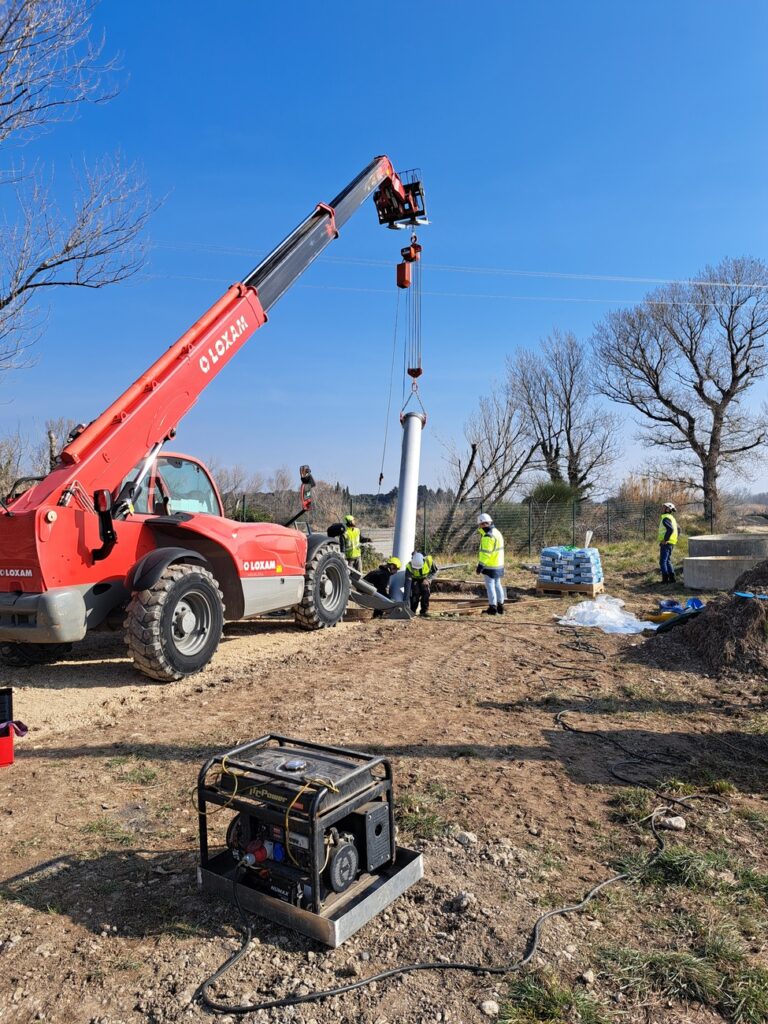

Manutention des tubages Inox

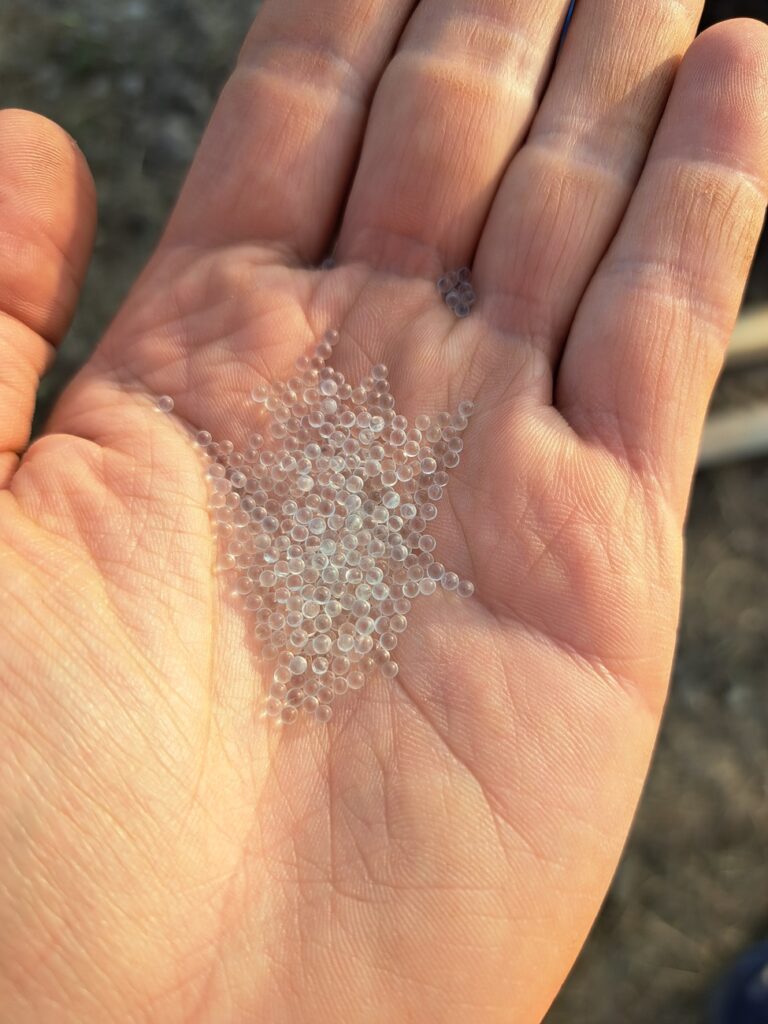

Massif filtrant billes de verre

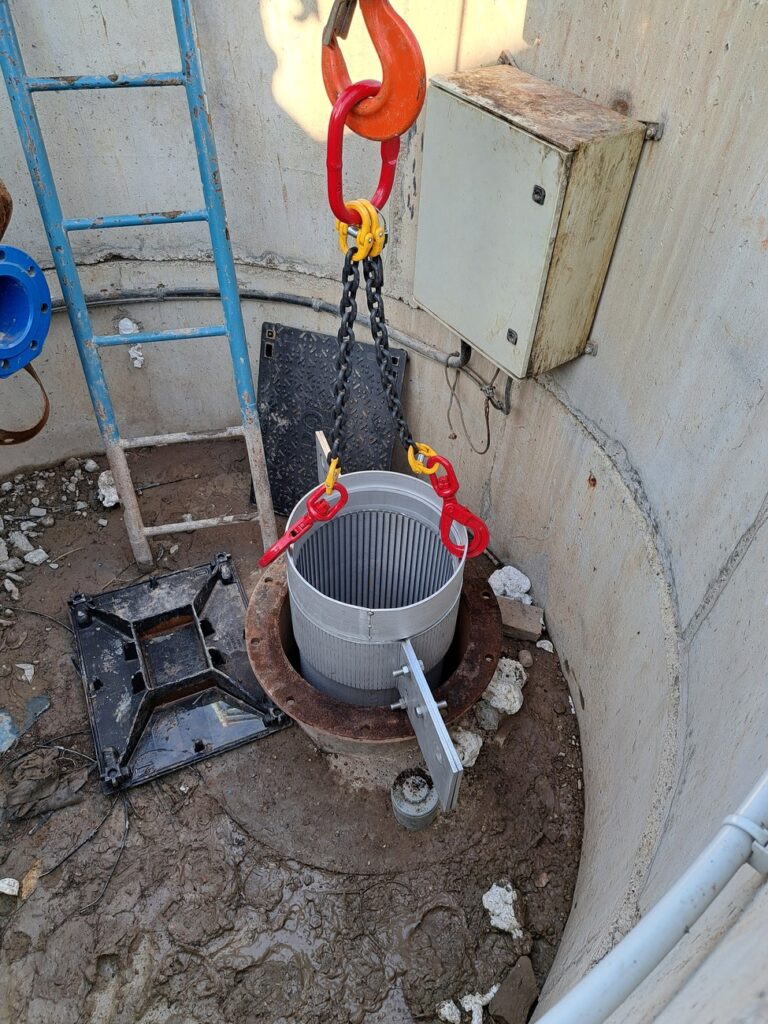

Mise en place nouveau casing

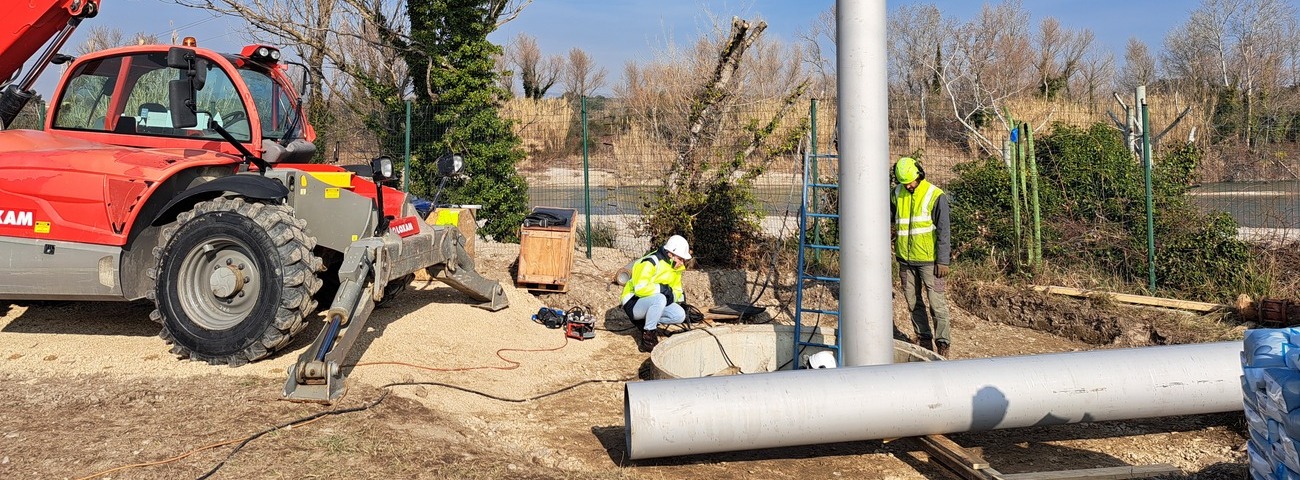

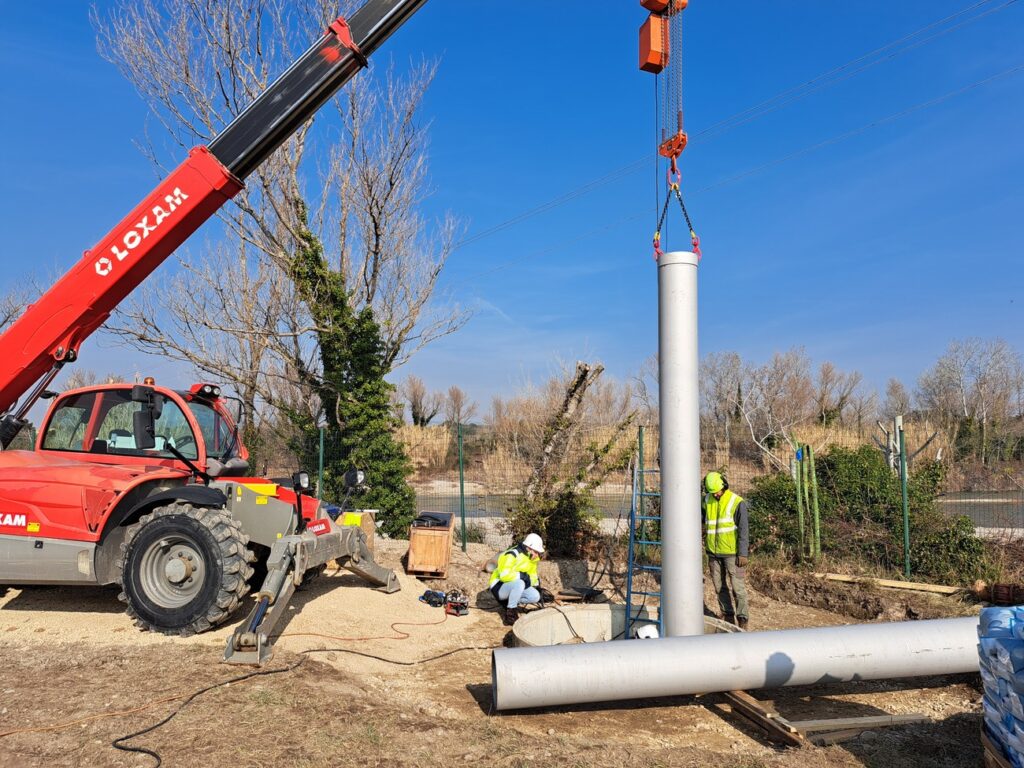

Positionnement des tubages inox

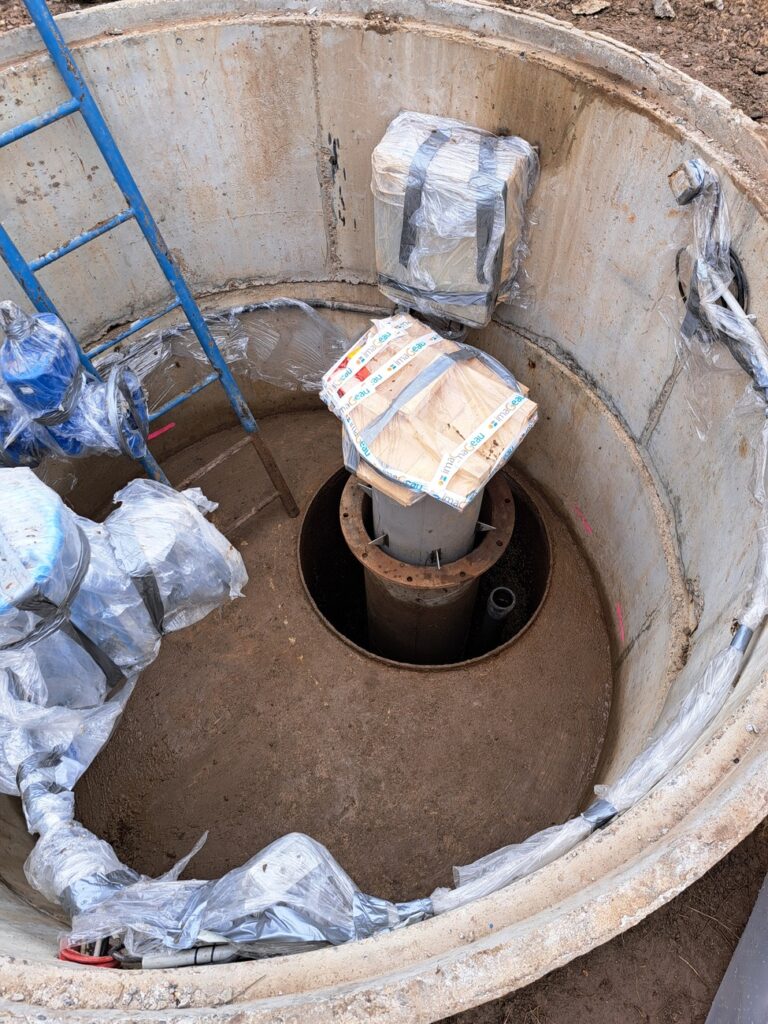

Préparation pour cimentation finale

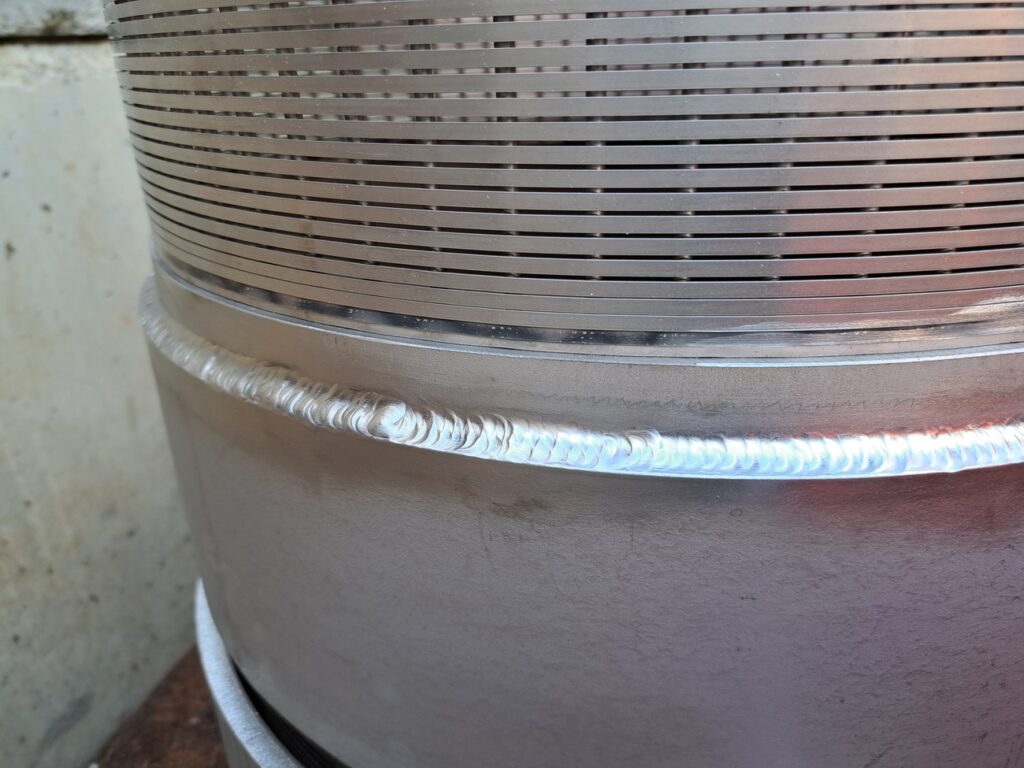

Soudure (chantier) des éléments de tubage

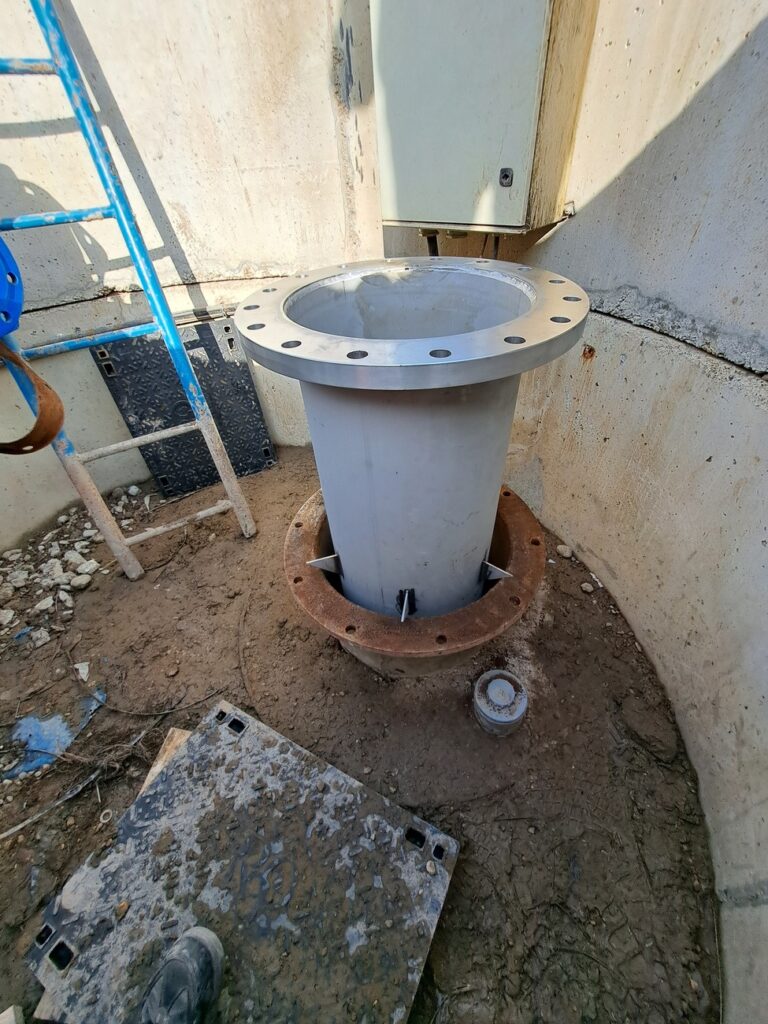

Tête de forage après introduction du tubage neuf.

Tubage acier inoxydable neuf

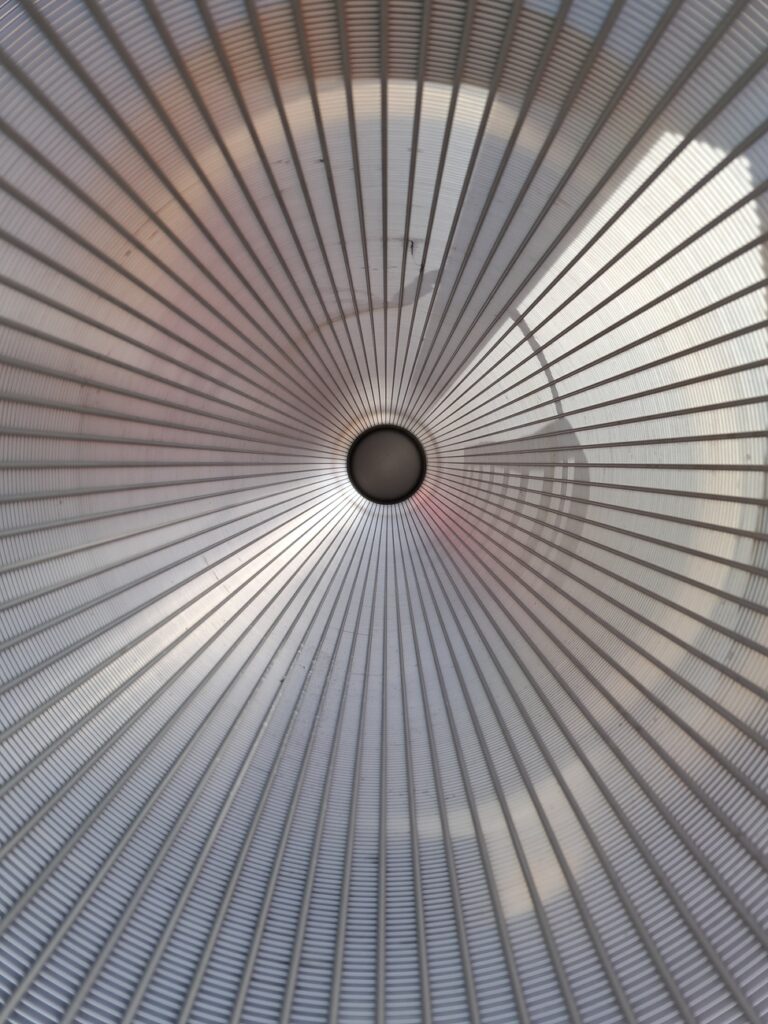

Tubage crépiné à fil enroulé neuf

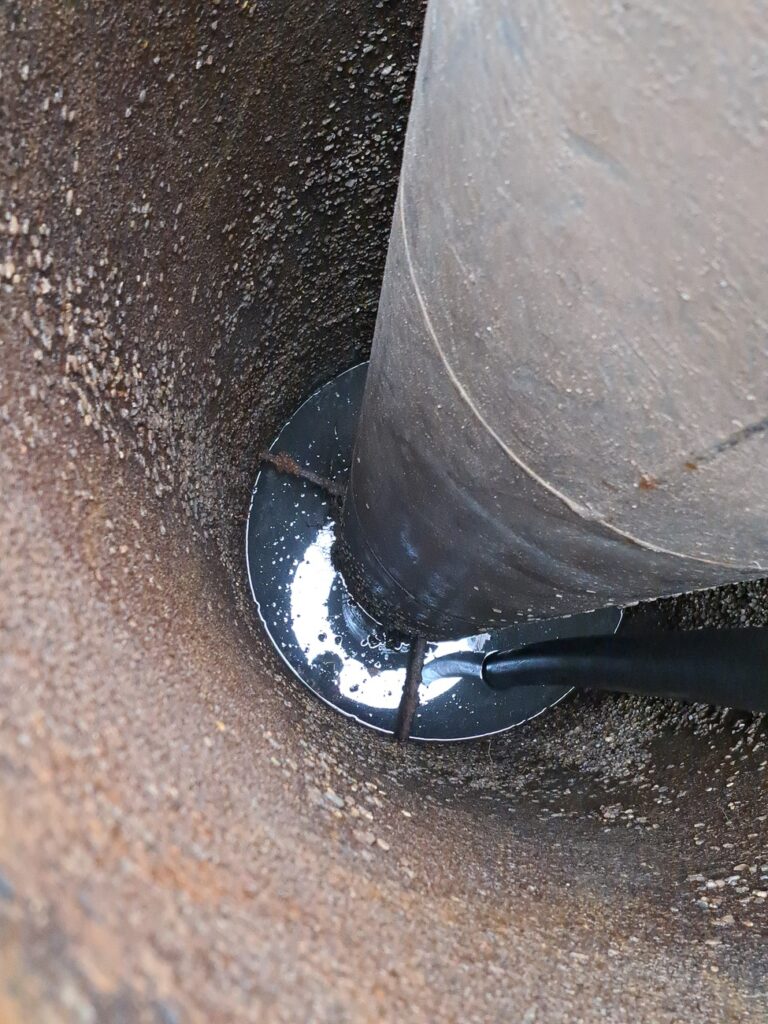

Tubage DN1000 purgé des graviers

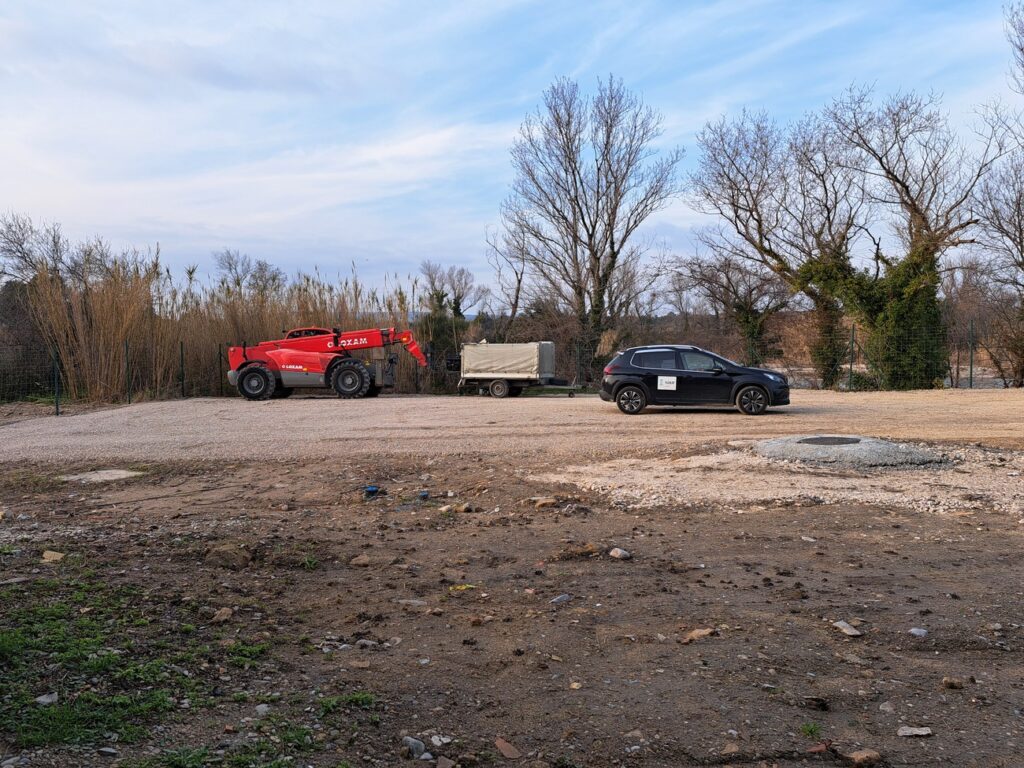

Zone de parking chantier
